樹脂瓦在屋面材料領域越來越普及,不少的個人用戶選擇自行購買樹脂瓦自己搭建屋頂,但對于安裝方法還不是很清楚,今天,貢興樹脂瓦廠小編為大家整理一個樹脂瓦安裝教程,文中有圖解,文末有樹脂瓦安裝視頻教程鏈接,希望可以幫到大家。
樹脂瓦安裝安全注意事項
1、裝備必要的安全設施:如安全帽、安全帶、手套等防護工具。
2、安裝工人需持相關工作證。
3、骨架安裝時必須牢固。
4、如在安裝時需要在瓦上行走,盡量才在瓦的中間部位,應避免踩到瓦的邊緣。
惡劣、極端天氣下須謹慎安裝。
一、安裝工具及配件
1、工具:手提電鉆、電鉆頭及套筒、手提切割機、手提磨光機、、卷尺、扳手。
2、配件:防水帽、防水圈、保護墊、自攻釘。
3、附料:樹脂膠、樹脂粉,(施工中出現鉆孔鉆錯現象將兩種材料拌合后添補)。
二、屋面要求
1、坡度

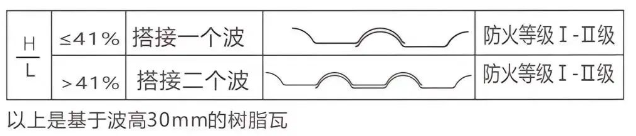

合成樹脂瓦適用于坡度為20~80度的坡屋面。
2、
三、合成樹脂瓦安裝
1、 檢測整平
經過準備工作測量后的屋面還要進行整平的處理工作,這樣才能保證后續更平整的鋪設。特別是檁條的檢查,我們要做到逐個檢查,檁條和檁條之間也不能有過大高差,這樣也會導致后續的鋪設問題。
1、安裝示意與次序
2、放線安裝前應根據現場屋面情況進行放線,這樣有助于安裝瓦時達到橫平豎直,保證安裝質量及達到美觀效果。
3、檁條
常用檁條材料及尺寸:木方60×40、方鋼管60×40×3、C型鋼100×50×3 。 金屬檁條須刷防銹油一遍,面漆兩遍。木檁條須用防腐油或用瀝青油浸刷。 最上面檁條位置距屋脊線150mm,便于安裝正脊瓦,最下面檁條位置距屋檐口50~70mm。 主瓦檁條間距需保持在660mm內。
4、安裝主瓦
一切準備就緒就可以鋪設了,鋪設的順序就是從一邊起,上下保證對齊,左右咬合緊密,以此類推直到鋪滿。
第一張瓦的安裝最為重要,一定要保證瓦底邊與CC1(CC2)或DD1(DD2)線垂直不得傾斜,位置擺正后,在最下端檁條和瓦的中心位置(波峰)處將瓦固定。為防止單向搭接造成的傾斜和不平整現象,主瓦橫向安裝要一上、一下排列,即第二張瓦扣壓第一張瓦和第三張瓦,第四張瓦扣壓第三張和第五張瓦并各搭接一個瓦波,其余以此類推。
安裝過程中要隨時檢查瓦底邊與施工線的垂直,確認無誤后再將固定件安裝齊全??v向安裝要搭接瓦的一個節長。兩坡屋面主瓦安裝應兩側同步進行,以確保正脊瓦安裝的波峰吻合。
主瓦安裝選用長度75mm的自攻釘;正脊瓦、斜脊瓦安裝根據固定位置的不同,選用長度110-150mm的自攻釘。固定瓦時電鉆要與瓦面垂直,緊固瓦時釘?shù)乃删o要適中,不能過于緊或松,完畢后再扣上防水帽。鋼檁條采用自攻釘或不銹鋼角釘,木檁條采用自攻螺絲。在需固定的波峰上先鉆大于自攻螺絲直徑2mm的孔或使自開孔夾耳釘,每隔一個波峰固定一套配件。四坡屋面安裝時先安主瓦(方法同兩坡屋)。主瓦安裝完畢后再安裝兩側三角形屋面,由中心線CC3、DD3為基準兩邊均分安裝,再沿斜線切割,以便于斜脊瓦的安裝。

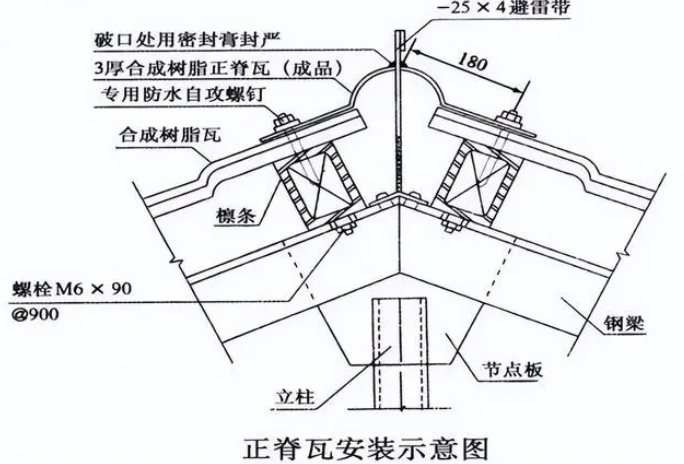

4、安裝正脊瓦
正脊瓦安裝在屋脊CD線上,安裝時要從主瓦區一側開始,第一張正脊瓦搭接處要避免與主瓦搭接處重疊,兩張正脊瓦之間搭接一個波形。

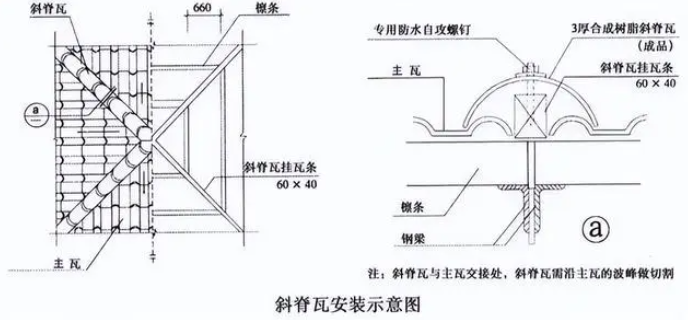

5、安裝斜脊瓦斜脊瓦安裝在多坡屋面三角形斜邊上,安裝時要上下對齊固定在主瓦檁條上,兩節斜脊瓦之間搭接30mm,最后安裝脊瓦末端。
6、安裝三通瓦三通脊瓦安裝在三面相交頂點,正、斜脊瓦安裝完畢后安裝三通脊瓦,安裝三通脊瓦時一邊搭接在正脊瓦下方,另兩邊搭接在斜脊瓦上方。
7、安裝封檐封檐應與主瓦最下一節同時安裝,用主瓦末端自攻釘雙層固定在檁條上。如主瓦檐頭距離檁條過長,封檐長度不夠時,用螺栓單獨固定。
四、樹脂瓦安裝視頻教程
復制以下紅色文字:0- 1.51 Ymq:/ 我正在看【樹脂瓦安裝教程】長按復制此條消息,打開抖音搜索,一起看合集~ https://v.douyin.com/iRDpYAWD/ 7@8.com 08/12 然后打開抖音,可查看樹脂瓦安裝視頻教程合集。
Copyright ? 2024 四川貢興新材料有限公司,四川自貢貢興樹脂瓦廠蜀ICP備2023016793號-1 | 川公網安備 51030202000184號 XML地圖
四川樹脂瓦廠家,樹脂瓦批發廠家直銷,誠招樹脂瓦代理經銷
